由于航运的低成本和装载量优势,航运在沿海地域和长江下游地域的吞吐量非常大,相应配套的码头、货场也非常的繁忙,这些地区可用陆地随着经济的发展越来越少,因此吹沙回填形成陆域在沿海地区,长江下游地区非常普遍,一般此类区域回填较深,回填时间长短不一,因细沙太过松软,在开挖基础、建造复合地基等过程中有非常多的不便,例如在开挖承台基础槽的可能发生边坡垮塌,对混凝土桩的成型有也较多影响以及后期的不均匀沉降等。在基础施工前,对吹沙回填形成陆域区域进行强夯是必不可少的一步。吹沙回填因为土质、地下水位、标高、回填面积大等特殊性,在强夯施工过程中必须注意以下几点。

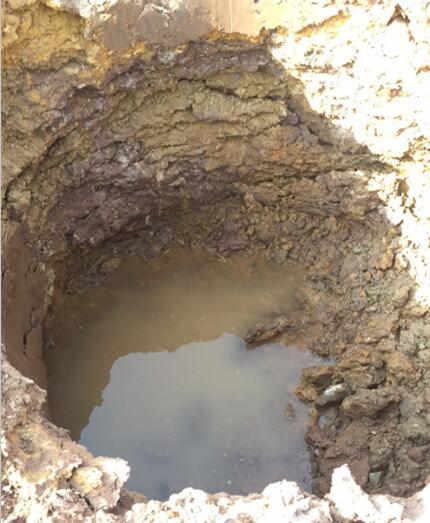

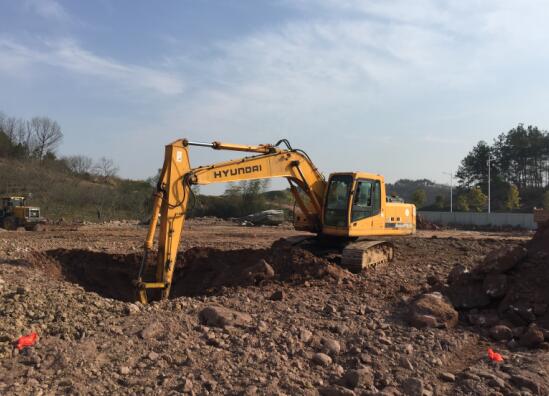

1、观察场地能否承受大吨位设备行走:一般此类项目面积较大,在强夯施工进场前需要对整个项目区域进行观察,可以采用挖掘机进行试探性巡场开挖,如果大型挖掘机能够正常行走,那证明场地回填的固结度具备强夯机行走的条件。,具备强夯施工的基础条件。在一些表面植被茂盛或是有积水的地方挖开2-3米,观察下面填土情况。如果下方有积水或是淤泥,在四周选点继续开挖,推测出积水或是淤泥的面积,为后期制定措施方案提供条件。
2、观察场地地下水情况:因为吹沙形成的陆域项目都是在海边或是河流边,地下水位情况复杂,随着季节、天气等影响水位变化大,例如长江枯水季和丰水季水位相差巨大。仅仅只依靠地质勘查报告来判断水位是不够的,需要采用开挖等方法根据填土深度,地势来确定每块区域的地下水位情况。水位较浅在强夯施工前必须降水,强夯降水成本在强夯施工成本中占比较大,因此对强夯价格有非常大影响,所以地下水位情况不容忽视。
3、场地夯后标高:因此类项目在海边或河边,场地室内标高有非常严格的控制,夯后标高的沉降必须要经过试夯后来确定,如果夯沉量较大,在强夯施工前必须补够合适的标高。避免出现强夯后标高不够,需要继续回填,而影响强夯效果。
4、震动影响:强夯施工本身有存在非常大的震动,对周边的建构筑物有一定的影响,吹沙回填的项目一般地下水位浅,强夯施工的过程中冲击波会以水为介质向四周传播,震动的强度比没有地下水区域强夯的震动大很多,所以要特别注意四周的建筑物,设立观察点来监视强夯震动对建构筑物的影响。如果无法避免,则必须采取相应的措施来减少震动,例如降低地下水位,开挖减震沟(要比普通减震沟深一些)等。
