强夯法施工工艺



1.强夯施工前的准备及相关要求
    施工前,必须查明施工现场范围内的地下各种管线和构筑物的准确位置以及标高,并采取相关的处理方案,以免为后续工作带来不必要的麻烦。对于产生的噪音与振动波对周围的建筑物和居民将造成一定的影响,一般采用隔震沟进行消除。在施工现场选择一个不小于500 m2且有代表性的试验区,进行试夯或试验性施工。初步确定强夯参数,提出强夯试验方案,进行现场试夯。垫层材料要采用透水性好的砂、砂砾、石屑、碎石土等。施工前须检查锤重和落距,计算单击夯击能,并对夯点进行放样,认真记录每个夯点的夯沉量,原始记录必须完整、齐全。
2.强夯施工
    强夯夯点布置是否合理对于夯实效果有直接影响。强夯点一般采用梅花形布置,这样的夯点布置对于提高地基的整体承载力有很好的效果。同时也利于夯机的操作。强夯处理范围必须大于基础范围,其具体放大范围要严格按照图纸要求施工或者根据路基的填筑高度和宽度确定,也可以根据构筑物类型的重要程度确定。夯点间距的确定,一般取1.5-2.5倍的重锤直径。每3000~5000m2工作面为一个施工单位,也可根据施工现场实际情况综合确定。夯击遍数应根据地基土的性质确定, 强夯一般分三遍施工。第一、二遍为间隔跳夯方式施工, 最后一遍要以低能量满夯, 夯位中心距1.5m,主要作用是将表层松动的土夯实。如果土质渗透系数偏低,含水量偏高,就需多夯一至二遍,具体情况可根据现场情况确定。锤中心间距为锤直径的1.5-2.5倍。检查夯击质量的一般标准是,最后两击的平均夯沉量不得超过5cm,否则加击。每夯完一遍后要有推土机对所夯后的路基进行整平,整平后用30T压路机再进行静压,碾压次数不少于两遍。

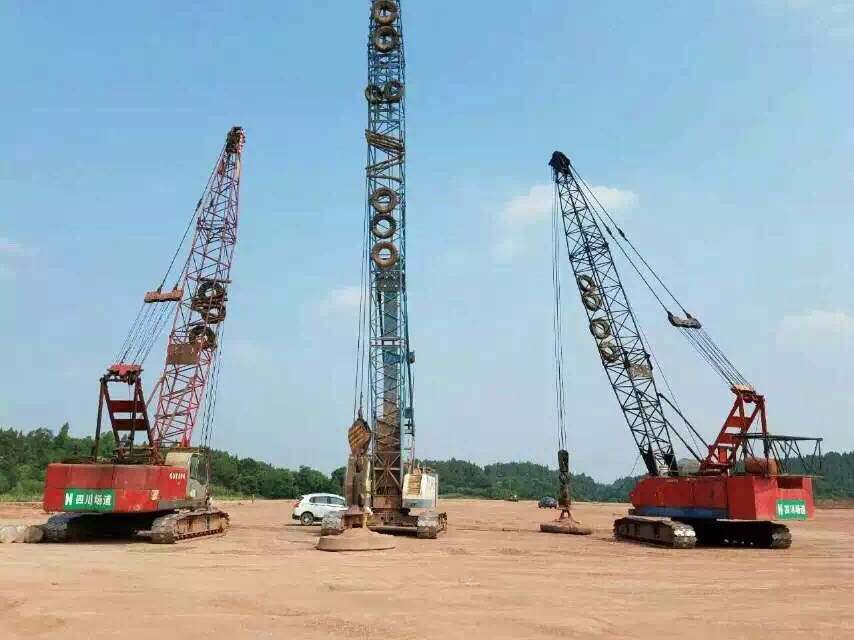

                                       强夯地基施工
3、强夯的间歇时间
    强夯的间歇时间是指相邻夯击遍数之间的时间差。间歇时间的长短主要取决于土中孔隙水压力的消散的时间, 渗透性好的土质,第二遍施夯时间,与其相邻的第一遍夯后应施夯时间间隔不得少于4天,每个夯区的第三遍满夯必须在该夯区第二遍施夯完毕四天后进行。一般情况下,碎石土和砂土,其间隔为7-15天;低饱和度的粉土和黏性土为15-30天。具体情况只能在实际施工过程中根据天气和气候条件以及土质的具体特点决定。强夯完毕后要做相关试验,测量地基的夯后承载力能否达到设计要求。
